瓦吹き替え工事2日目|腐食した軒先と垂木を補強しながら安全に施工|富士宮市、屋根屋のノブ

瓦屋根の吹き替え工事2日目 軒先の腐食補修も同時に進めます

瓦屋根の吹き替え工事、2日目の施工状況です。

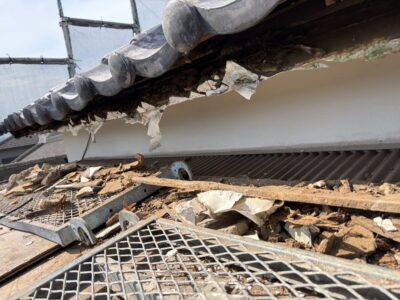

今回の住宅では、南側の軒先に長年雨水が入り込んだことで木部の腐食が進み、一部が崩落していました。

そのため今回は、既存の瓦を撤去して新しい屋根へ吹き替えるだけではなく、傷んだ軒先の補修・補強も同時に行っています。

このような現場では、一気に瓦を全部撤去することはしません。

私たちは基本的に、2トントラック1台に積載できる程度の瓦を撤去し、その範囲について必ず、

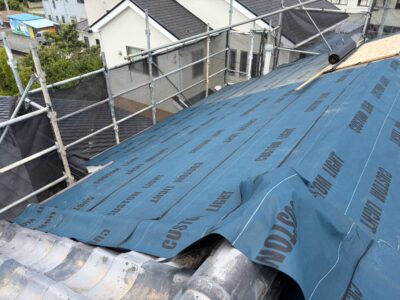

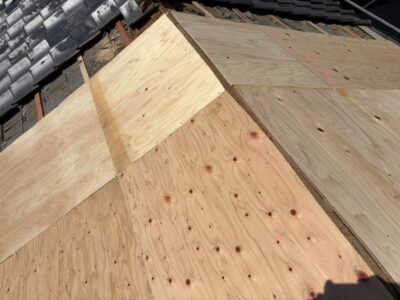

瓦撤去 → 合板施工 → 粘着層付きルーフィング(カスタムライト)施工

まで完了させます。

これは、工事途中に突然雨が降っても雨漏りさせないためです。

屋根を開けた状態で作業を終えてしまえば、天候が急変した際に住宅内部へ大量の雨水が入り込む可能性があります。

そのため、作業量を欲張るのではなく、「その日のうちに確実に防水できる範囲だけ施工する」ことを大切にしています。

屋根工事では、工事が完成したあとの仕上がりはもちろんですが、工事途中の雨対策も非常に重要です。

垂木まで腐食した軒先を補強 真夏の屋根工事は安全最優先

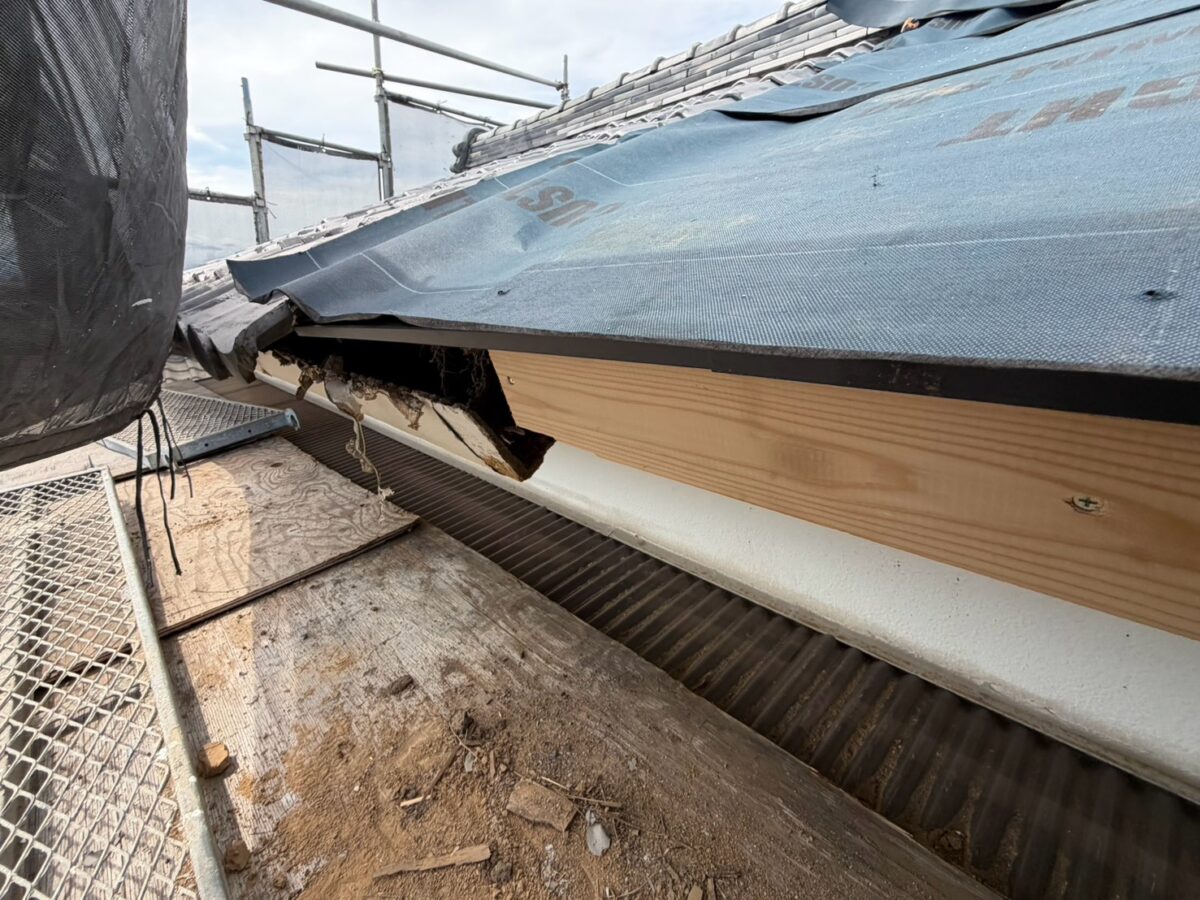

瓦撤去、合板、ルーフィングまで施工し、その日の防水を確保したあとは、腐食している軒先部分の補強を進めていきます。

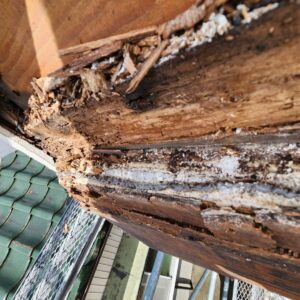

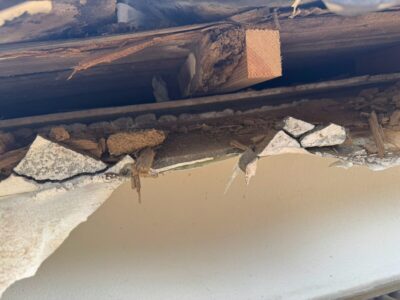

今回の住宅では、軒先だけでなく垂木の先端部分にも弱くなっている箇所が確認できました。

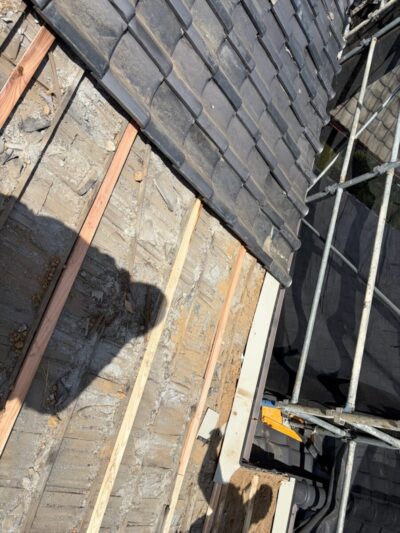

こうした部分についても、新しい木材を足して補強し、十分な強度を確保しながら修理していきます。

屋根を新しくしても、それを支える下地が傷んだままでは意味がありません。

瓦を撤去したときだからこそ確認できる部分もしっかり確認し、必要な補修を行うことが大切です。

初日は現場の状態を確認しながら施工方法や作業手順を決めていきますが、2日目からは流れも決まり、作業もスムーズに進んでいます。

予定では翌日には既存瓦をすべて撤去できるとのこと。

瓦撤去が完了し、合板とルーフィングまで施工できれば、雨に対する不安も大幅に減ります。

ただ、真夏の屋根工事ではもう一つ重要なのが熱中症対策です。

屋根の上で瓦を持って移動する作業は非常に体力を使います。

作業を急ぎ過ぎず、休憩や水分補給を取りながら、職人にも無理のないペースで作業するよう伝えています。

屋根をしっかり直すことはもちろんですが、事故や熱中症を起こさないことも同じくらい大切です。

安全・安心を第一に、最後まで確実な瓦吹き替え工事を進めていきます。

よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!

この記事を書いた人

屋根リフォーム相談窓口のホームページをご覧いただき、ありがとうございます!
静岡県と八王子を拠点とした屋根工事の専門店5社で構成される当団体は、正しいリフォームを適正価格でご提供するために、工事の施工はもちろん、各工事のセカンドオピニオン、相談窓口として、地域貢献を目的に設立されました。
加盟店は、毎月、屋根工事に関する勉強会を行い、高品質で適正価格の屋根リフォームをご提供している地域密着の施工店ばかりです。
屋根のリフォーム、雨漏りでお困りの方、ご相談だけでも構いませんので、お気軽にご相談ください!

目次
